Un chantier VRD raccorde un terrain aux réseaux publics et crée ses voies d’accès. Il mobilise un responsable de projet, un exécutant de travaux et les exploitants de chaque réseau. Sa réussite tient moins à la technique de pose qu’à trois points : les déclarations réglementaires, le phasage des tranchées et la traçabilité des ouvrages enterrés.
Ce qui sépare un chantier VRD d’un chantier de bâtiment
Un chantier de bâtiment construit un volume visible. Un chantier de VRD produit l’inverse : des ouvrages enterrés que personne ne reverra une fois les tranchées refermées. Cette invisibilité change toute l’organisation. Une erreur de pente sur une canalisation d’eaux usées ne se constate pas à l’œil, elle se constate au premier refoulement, des mois plus tard.
Deuxième différence : la coactivité avec des tiers extérieurs au chantier. Les exploitants de réseaux, les riverains et les usagers de la voirie interviennent dans le déroulement sans être signataires du marché. Un concessionnaire qui décale son intervention de trois semaines décale mécaniquement la suite du planning.
Troisième différence : le sous-sol reste une inconnue partielle jusqu’à l’ouverture de la fouille. Les plans transmis par les exploitants localisent les ouvrages avec une marge d’incertitude, et les réseaux abandonnés n’y figurent quasiment jamais.
Les deux familles de lots
Le sigle recouvre deux métiers qui cohabitent sur la même emprise :
- la voirie : décapage, forme, couches de fondation et de base, bordures, caniveaux, enrobés, aires de stationnement ;
- les réseaux enterrés : eau potable, eaux usées, eaux pluviales, électricité, gaz, télécommunications, éclairage public.
Les deux ne se traitent jamais dans le désordre. Les réseaux passent sous la voirie, donc avant elle. Un chantier qui inverse cet ordre rouvre une chaussée neuve, à ses frais.

Qui intervient sur un chantier VRD et qui décide quoi
La question « qui fait la VRD » appelle une réponse en cascade, parce que la responsabilité se répartit entre quatre acteurs distincts.
Le maître d’ouvrage commande, finance et réceptionne. Sur un chantier privé, c’est le promoteur, le lotisseur ou le particulier. Sur un chantier public, c’est la commune, l’intercommunalité ou le département. Il porte aussi le rôle de responsable de projet au sens de la réglementation anti-endommagement, ce qui lui impose des obligations déclaratives propres.
Le maître d’œuvre ou le bureau d’études VRD conçoit, chiffre et contrôle. C’est lui qui produit le plan VRD sur lequel toute l’exécution s’appuie, qui rédige les pièces techniques et qui vise les situations de travaux.
L’entreprise de travaux exécute. Sur le terrain, deux fonctions se distinguent nettement : le conducteur de travaux pilote plusieurs chantiers, gère les approvisionnements, les sous-traitants et la facturation. Le chef de chantier reste sur l’emprise, encadre l’équipe et tient le rythme quotidien.
Le maçon VRD, exécutant de terrain
Le maçon VRD réalise concrètement les ouvrages : il règle les fonds de fouille, pose les canalisations et les regards, coule les massifs, scelle les bordures et met à niveau les tampons. Le métier combine lecture de plan, maîtrise du nivellement au laser et pose soignée. C’est le poste qui absorbe le plus d’aléas, parce qu’il est le premier à voir ce que le sous-sol contient réellement.
Le concessionnaire, arbitre du raccordement
Enedis, GRDF, le service de l’eau ou l’opérateur télécom conservent la main sur la partie de l’ouvrage située côté domaine public. Ils fixent leurs propres délais de branchement, leurs prescriptions de pose et leurs contrôles avant mise en service. Aucune négociation de planning avec l’entreprise ne remplace le calendrier d’un concessionnaire.
Les déclarations à traiter avant la première pelletée
C’est l’étape qui fait dérailler le plus de chantiers, parce qu’elle ne se rattrape pas. La réglementation anti-endommagement issue du décret du 5 octobre 2011 impose une double déclaration auprès du guichet unique national.
Le responsable de projet dépose la déclaration de travaux, la DT, en phase de conception. Selon la réglementation en vigueur, les exploitants de réseaux disposent de 9 jours hors jours fériés pour répondre à une DT dématérialisée, et de 15 jours si elle leur parvient sous forme non dématérialisée.
L’exécutant dépose ensuite la déclaration d’intention de commencement de travaux, la DICT, avant l’ouverture du chantier. Le délai de réponse tombe à 7 jours hors jours fériés en dématérialisé, 9 jours sinon. Ces deux délais s’additionnent au calendrier réel du projet.
Les récépissés classent chaque ouvrage selon sa précision de localisation. D’après l’arrêté du 15 février 2012, un ouvrage relève de la classe A quand l’incertitude maximale annoncée par son exploitant reste inférieure ou égale à 40 cm s’il est rigide, ou 50 cm s’il est flexible. Un réseau sensible mal localisé oblige le responsable de projet à lancer des investigations complémentaires par détection non intrusive.
Autre point : depuis le 1er janvier 2018, date d’entrée en vigueur de l’arrêté du 22 décembre 2015, l’autorisation d’intervention à proximité des réseaux, l’AIPR, conditionne la présence sur un chantier VRD de trois profils : le concepteur, l’encadrant et l’opérateur d’engin. Une équipe sans AIPR valide ne peut pas travailler à proximité d’un réseau.
Le marquage-piquetage, dernière barrière avant la fouille

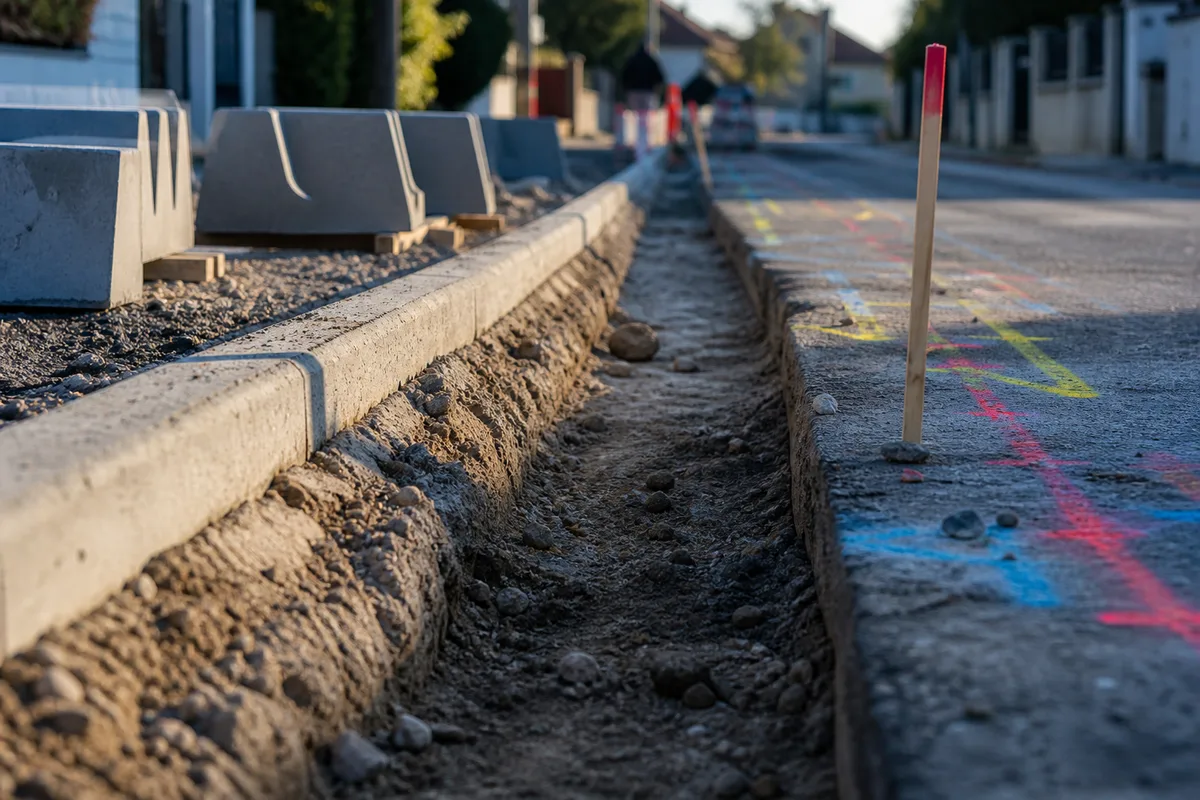

Le marquage-piquetage matérialise au sol le tracé des ouvrages enterrés, avec un code couleur par type de réseau. Il s’effectue sous la responsabilité du responsable de projet avant le démarrage des travaux, même si son exécution matérielle est souvent confiée à l’entreprise. Un piquetage effacé par la pluie ou par la circulation se refait : creuser sans repère au sol expose à l’endommagement, et l’Observatoire national DT-DICT, créé avec la réglementation anti-endommagement de 2012, rappelle que les dommages aux réseaux restent la première cause d’arrêt de chantier dans le secteur.
Le déroulement d’un chantier VRD, phase par phase
L’enchaînement varie peu, parce que chaque phase conditionne physiquement la suivante :
- installation de chantier : clôture, base vie, aire de stockage, plan de circulation, mise en place de la signalisation temporaire de chantier ;
- décapage de la terre végétale et mise en dépôt pour réemploi en fin de chantier ;
- terrassement général et réglage des plateformes aux cotes du projet ;
- ouverture des tranchées, blindage si la profondeur et la nature du sol l’exigent ;

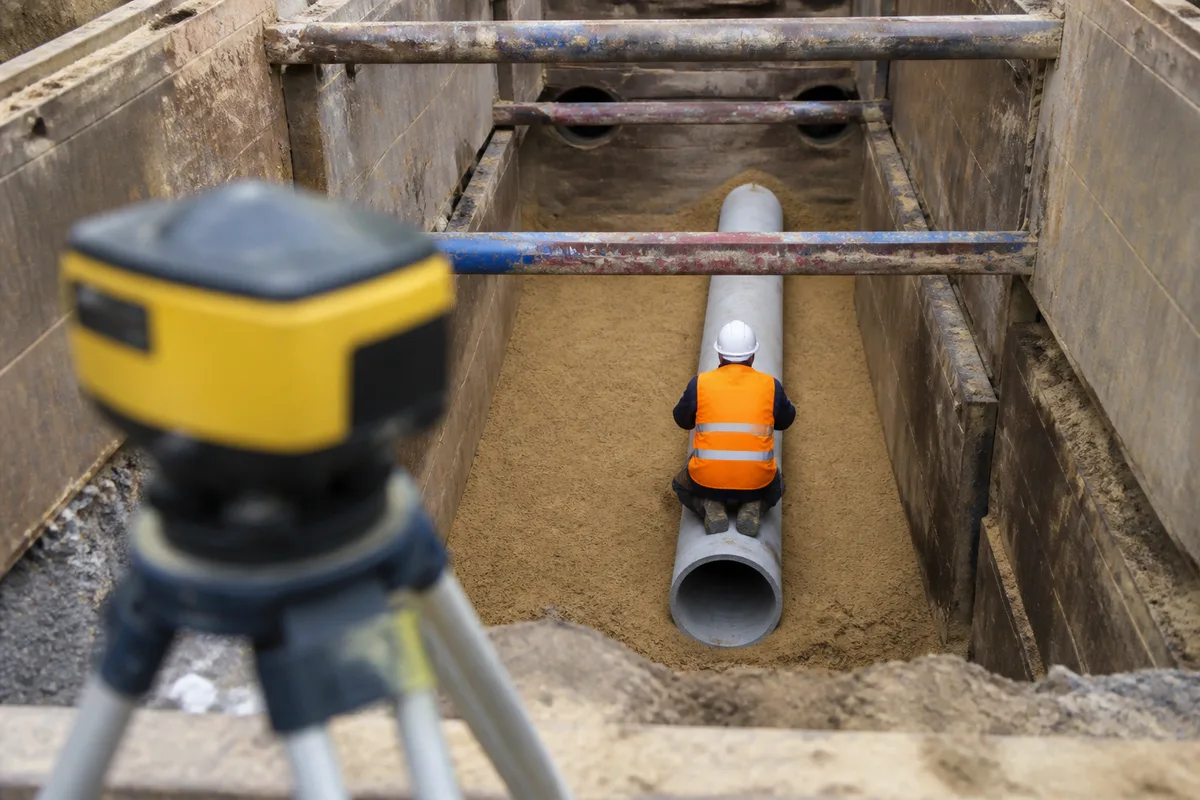

- pose des canalisations sur lit de pose, avec contrôle de pente au laser ;
- essais et contrôles avant remblayage, tant que l’ouvrage reste visible ;
- remblayage par couches et compactage contrôlé ;
- réfection de la structure de chaussée, bordures, caniveaux ;
- revêtement de surface, marquage, finitions et pose du mobilier.
Le point de non-retour se situe entre l’étape 6 et l’étape 7. Une fois la tranchée refermée, tout contrôle oublié se paie en réouverture. Les entreprises sérieuses photographient et repèrent chaque ouvrage avant remblayage, ce qui alimente directement le récolement final.
Le compactage mérite une vigilance particulière. Un remblai insuffisamment compacté produit un tassement différentiel qui se lit six à douze mois plus tard sous la forme d’un affaissement en bande, exactement au droit de la tranchée. Les pièces techniques renvoient généralement aux fascicules 70 et 71 du cahier des clauses techniques générales, qui encadrent la pose des canalisations d’assainissement et d’eau potable.

Sécurité et coactivité sur l’emprise
Le risque dominant d’un chantier de voirie et réseaux divers n’est pas la chute de hauteur, c’est l’ensevelissement en fouille et le heurt par engin. Trois dispositifs structurent la prévention.
La coordination sécurité d’abord. La loi du 31 décembre 1993 impose la désignation d’un coordonnateur SPS dès que deux entreprises au moins interviennent sur une opération de bâtiment ou de génie civil et que leurs interventions génèrent un risque de coactivité. Sur un chantier VRD, cette condition est remplie presque systématiquement, ne serait-ce que par la présence des concessionnaires.

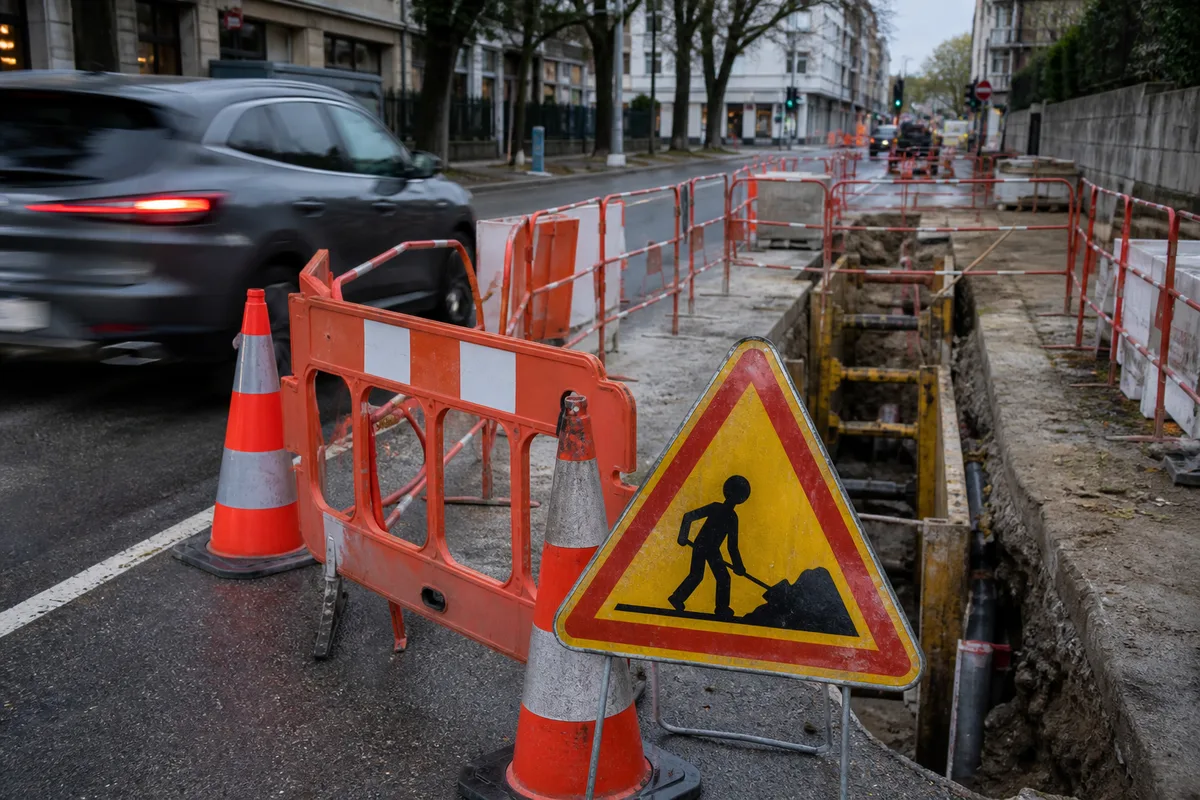

La signalisation ensuite. Dès que le chantier touche une voie ouverte à la circulation publique, la huitième partie de l’instruction interministérielle sur la signalisation routière, approuvée par l’arrêté du 6 novembre 1992, fixe les règles applicables. Elle protège autant les usagers que le personnel en poste.
La conduite d’engins enfin. Depuis le 1er janvier 2020, la recommandation R482 remplace l’ancienne R372m et découpe les engins de chantier en catégories plus fines. Un conducteur de mini-pelle et un conducteur de pelle hydraulique de forte capacité ne relèvent plus du même certificat, ce qui impose de vérifier la correspondance exacte entre le CACES R482 détenu et l’engin réellement affecté.

Réception, récolement et fins de chantier qui traînent
La réception ne se résume pas à une visite. Elle s’appuie sur trois familles de livrables, et l’absence d’un seul suffit à bloquer le solde.
Le dossier des ouvrages exécutés rassemble les plans conformes à l’exécution, les fiches produits, les procès-verbaux d’essais et les notices d’entretien. Les essais de canalisations, étanchéité, compactage et inspection télévisée pour l’assainissement, se réalisent avant réception et conditionnent souvent la levée des réserves.
Le plan de récolement géoréférencé constitue l’obligation la plus souvent sous-estimée. Depuis le 1er janvier 2020, les réseaux enterrés neufs ou modifiés doivent être relevés en classe A, et le maître d’ouvrage transmet ce récolement dans les six mois suivant la réception des travaux. Ce document alimente la base des exploitants et conditionne la qualité des futures DT sur le même secteur. Un chantier bien récolé aujourd’hui évite une fouille exploratoire dans dix ans.
Les blocages classiques de fin de chantier
Les fins de chantier qui s’éternisent partagent trois causes récurrentes : un concessionnaire qui n’a pas mis en service son branchement, des essais non concluants découverts après remblayage, et des plans de récolement produits à partir de relevés approximatifs. Les trois se préviennent en amont, jamais après.
Le contexte de marché à intégrer au planning
La tension sur les délais ne vient pas seulement du chantier lui-même. Selon les prévisions publiées par la Fédération nationale des travaux publics, l’activité du secteur recule en volume en 2025, avec une baisse qui s’accentue en 2026 sous l’effet du cycle électoral municipal et du contexte budgétaire des collectivités. Traduction opérationnelle : les carnets de commandes des entreprises de travaux publics de terrassement se creusent de façon irrégulière selon les territoires, et les disponibilités d’équipes varient fortement d’un trimestre à l’autre.
Pour un maître d’ouvrage, cette conjoncture ouvre une marge de négociation sur les prix, à condition de consulter tôt et de fournir un dossier de consultation complet. Une entreprise chiffre au plus juste un projet documenté, elle sécurise ses prix quand le sous-sol reste flou.
Prochaine étape : reprenez le calendrier de votre opération et calez la date de dépôt de la DT au moins deux mois avant l’ouverture souhaitée du chantier, puis vérifiez que les AIPR de l’équipe affectée couvrent bien les trois profils requis. Ces deux vérifications évitent la majorité des reports de démarrage.
